Introduction
L’affaissement de la voirie et d’une partie d’un entrepôt construit sur une zone de remblai (ancienne décharge), provoquant un basculement des installations industrielles et du quai de chargement des camions rendait l’exploitation du site difficile.
Un renforcement urgent était nécessaire pour assurer le fonctionnement des installations et la sécurité du personnel.
Le contexte
Master Builders Solutions est l’un des principaux fabricants mondiaux d’adjuvants pour béton, d’additifs pour ciment.
La plateforme de Sorgues reçoit la rotation de plusieurs dizaines de camions par jour venant charger leur citerne pour la réalisation de chantiers sur toute la région.
La problématique
Le quai de chargement et certaines installations pour la fabrication de ces produits ont été affectés par l’affaissement des terrains d’assise (ancien remblais) provoquant un tassement dont l'amplitude au niveau de la voirie était de l'ordre de 20 cm.
Cet affaissement entrainant le basculement de la structure métallique de l’entrepôt et de ses installations perturbe le bon fonctionnement et la logistique de la plateforme.
Une solution devait être trouvée sans arrêter l’activité du site.
d'intervention

d'Uretek
- Efficacité technique : rapidité de mise en œuvre, Préservation de l’accès à la plateforme pour l’activité du site
- Flexibilité et adaptation aux contraintes d’exploitation : équipes et personnel mobilisés pour réduire la durée du chantier et répondre aux impératifs de planning
- Durabilité assurée : atteinte des objectifs de portance
Respect de l’environnement : empreinte carbone limité
La solution
Pour répondre à la volonté de maintenir l’activité du site et la rotation des camions, le choix de la période d’intervention s’est orienté sur le mois d’août, avec comme objectif de finaliser notre intervention avant le début septembre.

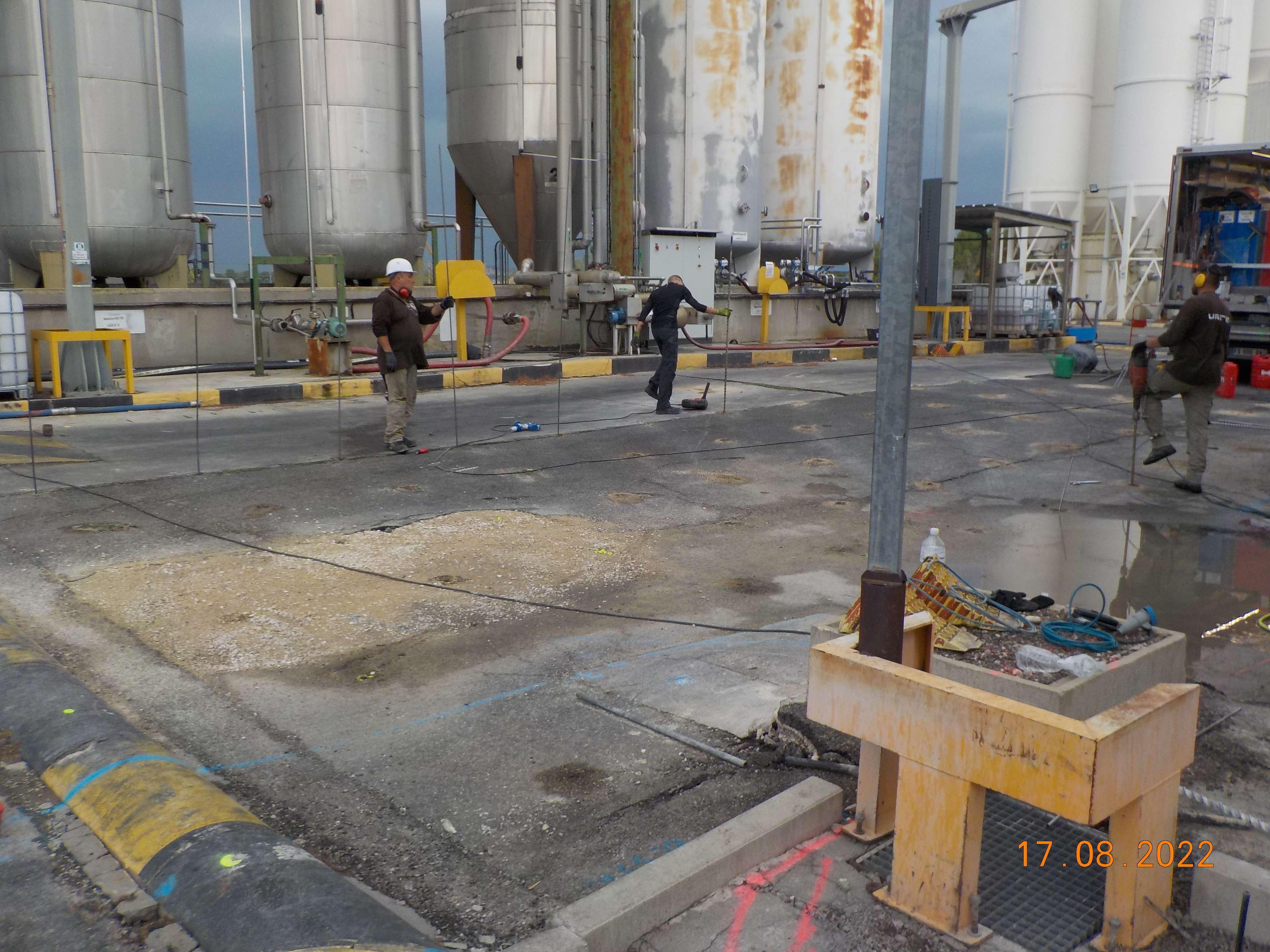

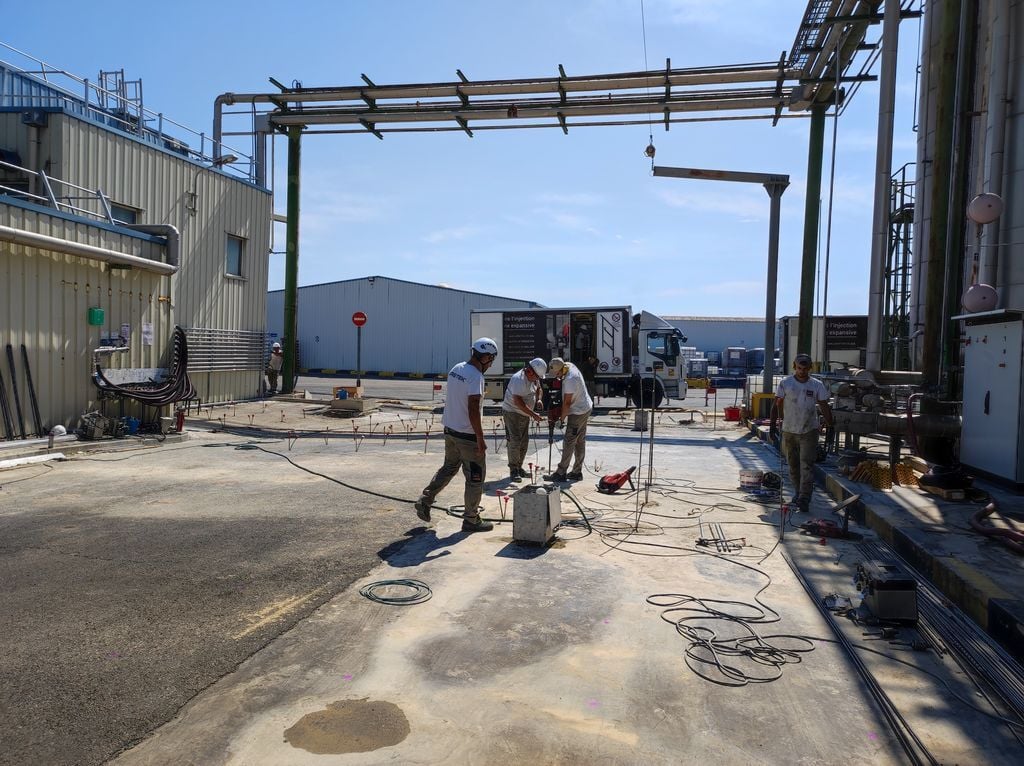

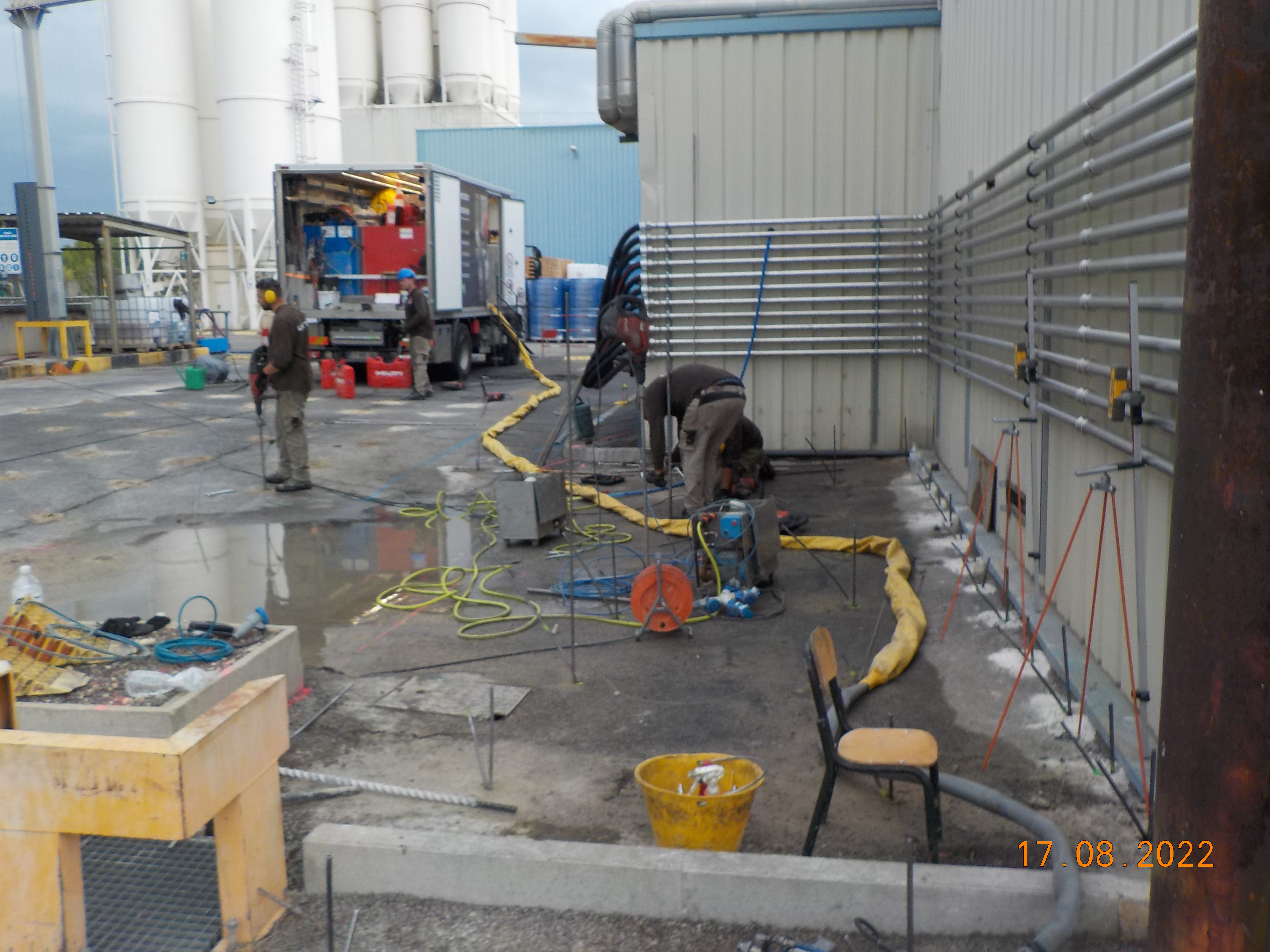

Grâce à l’intervention de plusieurs équipes, URETEK a réalisé les travaux en seulement 15 jours.

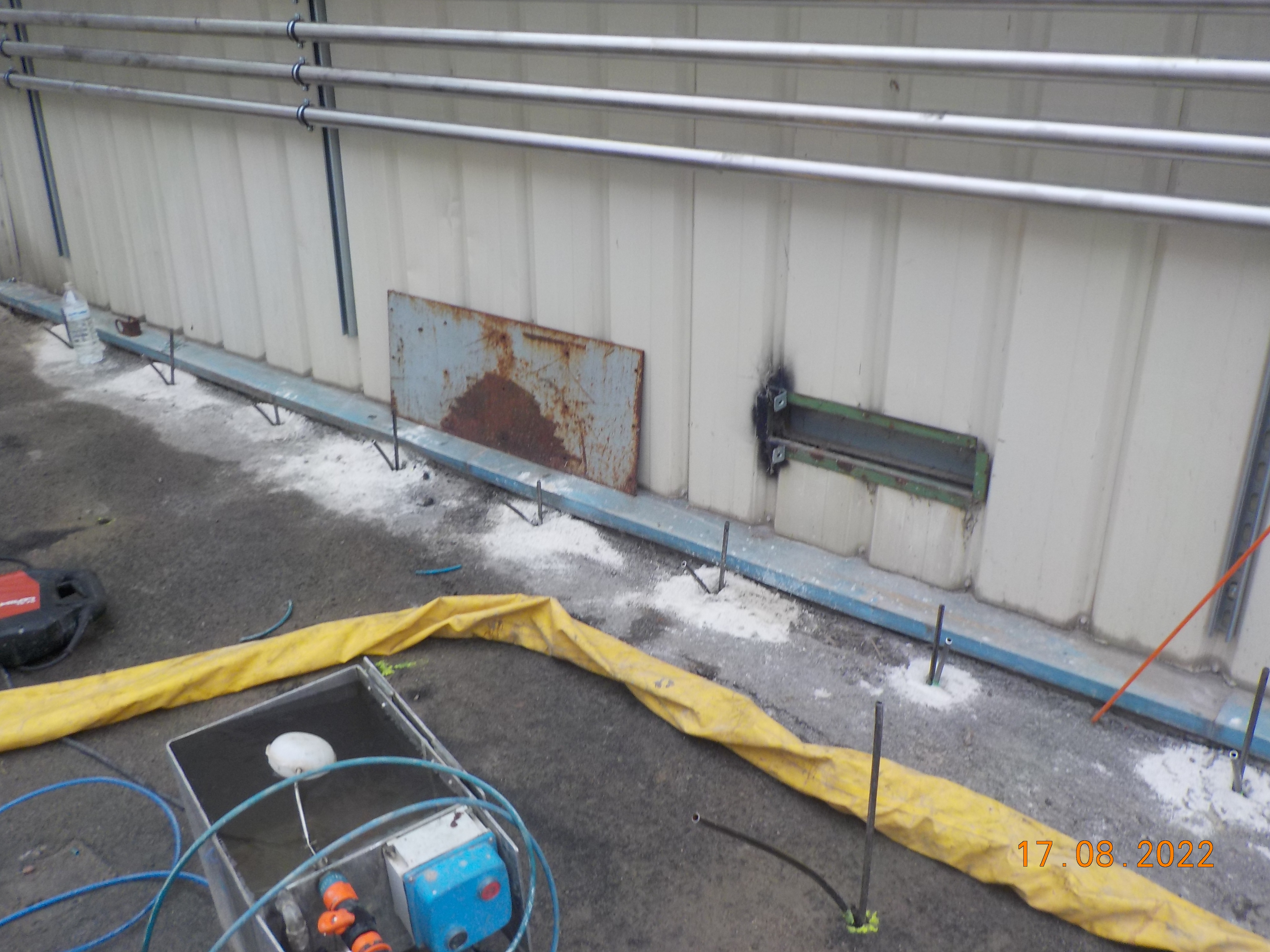

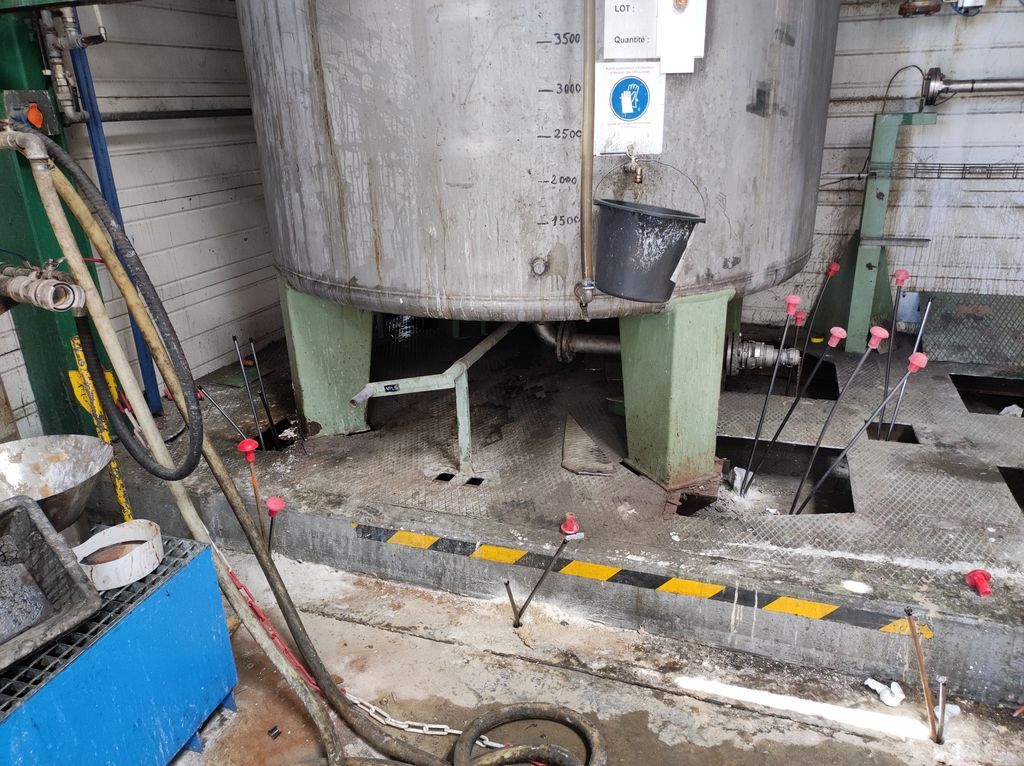

Ces injections ont permis de renforcer le sol d’assise des zones impactées jusqu’à une profondeur de 6,50 m et de pérenniser les installations concernées

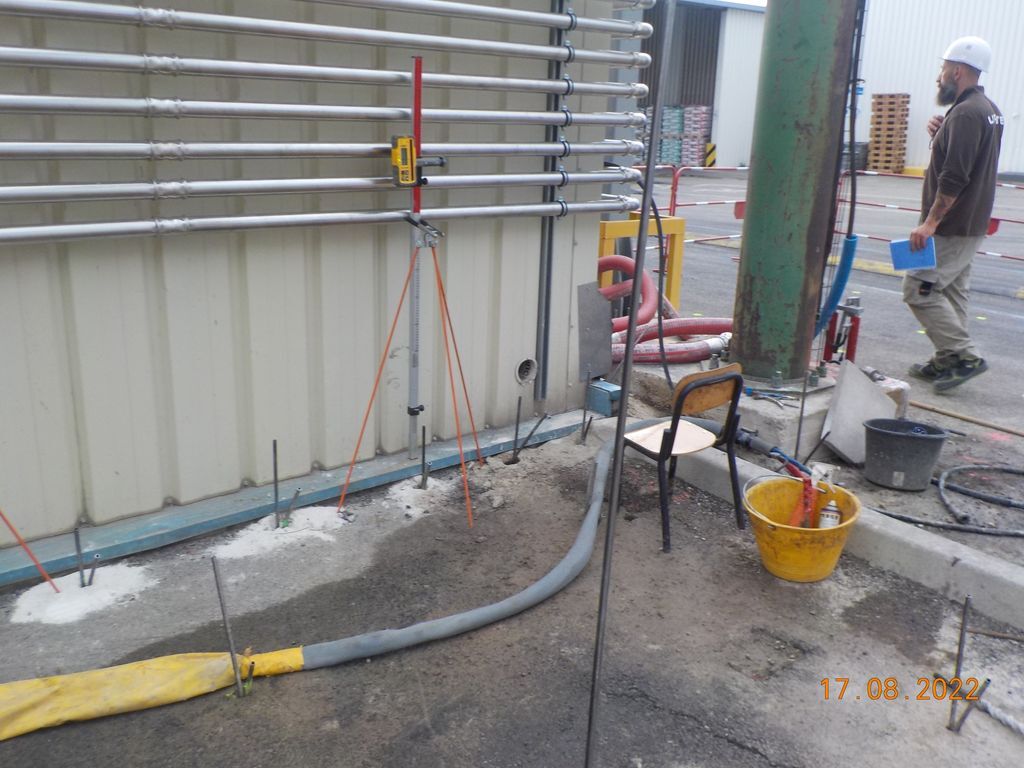

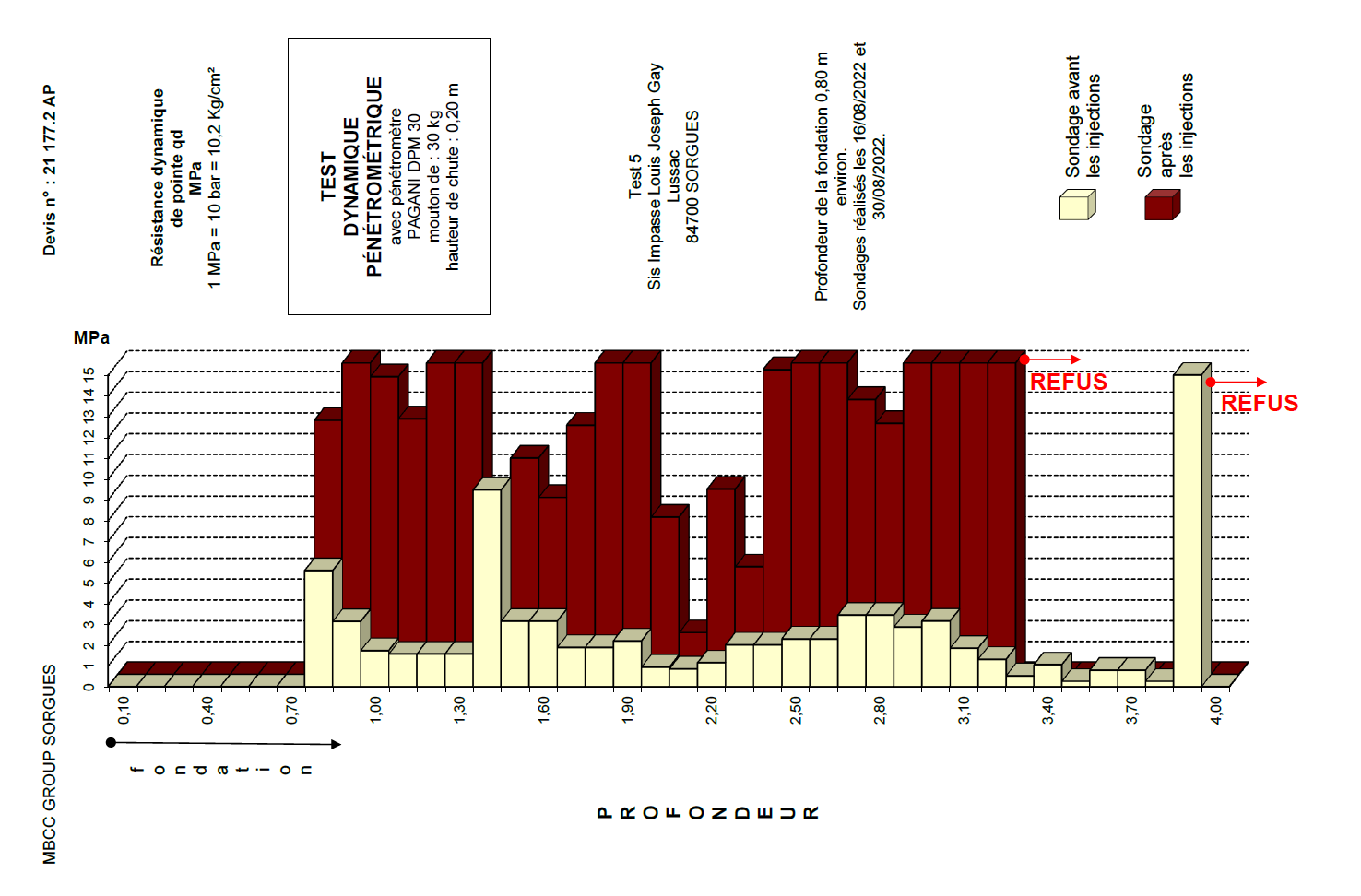

Les tests concluants
Plan de l'intervention
Photos de l'intervention
