Reprise fosses d'ascenseur en micropieux - Gare SNCF d'Argenton

    LOCALISATION : Argenton Sur Creuse (36) - France
    ANNÉE : 2025
    DURÉE DE CHANTIER : 4 jours et 9 nuits


    LE PROBLÈME

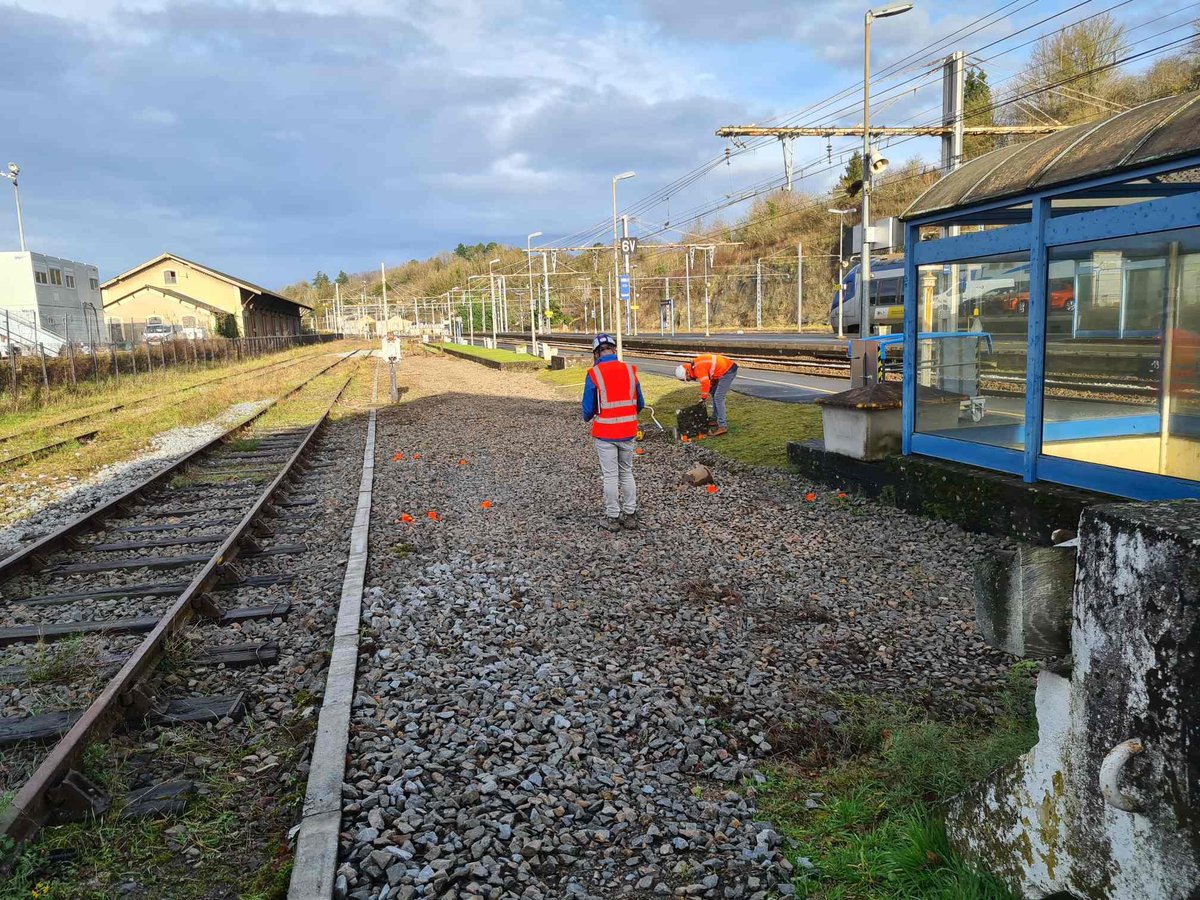

    • Difficultés de forage dues à la mauvaise qualité des sols et à la présence de nappes phréatiques.

    • Nécessité de traiter les sols pour stabiliser les parois et limiter les infiltrations d’eau dans les fosses d’ascenseur.

    LA SOLUTION

    • Utilisation du procédé Uretek Deep Injections rapide et non invasif pour consolider les sols et réduire leur perméabilité.

    • Intervention efficace sans impact sur les voies, en environnement ferroviaire contraint
    Dans le cadre des travaux d’accessibilité aux personnes à mobilité réduite (PMR) en gare d’Argenton-sur-Creuse, la construction de fosses d’ascenseur a été engagée à proximité des voies ferroviaires. Cette opération s’inscrit dans une démarche d’amélioration des infrastructures tout en respectant les contraintes d’un environnement ferroviaire actif.

    LE CONTEXTE

    La création des fosses par micropieux s’est déroulée dans un environnement géotechnique complexe, marqué par la faible qualité des sols en place et la présence de nappes phréatiques. Ces conditions ont nécessité un traitement préalable des sols afin de garantir la stabilité des ouvrages et la sécurité du chantier.

    LA PROBLÉMATIQUE

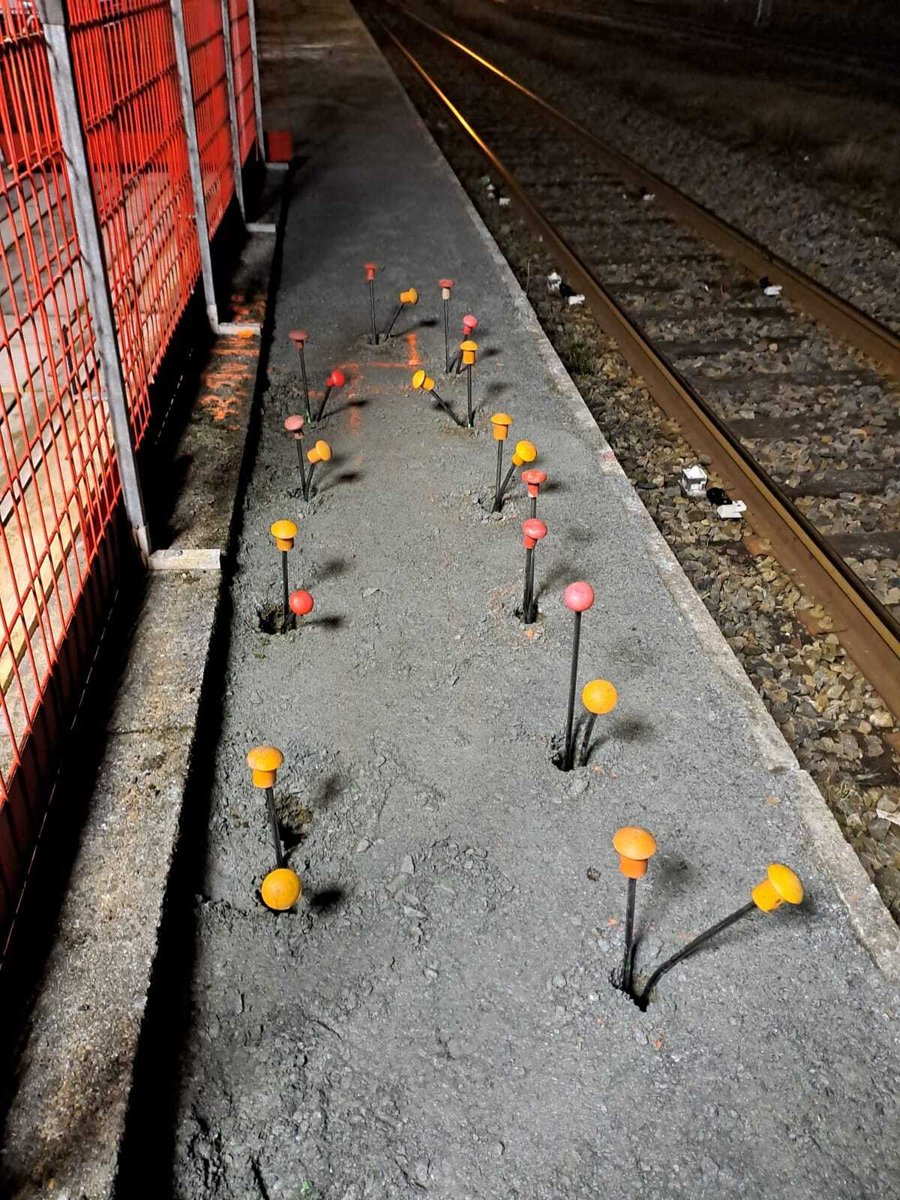

    Les terrains peu portants et l’eau en sous-sol ont compromis la tenue des parois de forage, entraînant des risques d’effondrement et des venues d’eau importantes. Il était donc indispensable de consolider les sols entre 0,50 m et 4,50 m de profondeur pour stabiliser les parois, et de réduire leur perméabilité entre 4,50 m et 9,00 m afin de limiter les débits d’exhaure dans les fosses.



    LA SOLUTION

    Le procédé Uretek Deep Injections a été retenu pour sa mise en oeuvre rapide, non invasive et légère, particulièrement adaptée aux contraintes ferroviaires. Son caractère expansif permet à la fois la consolidation des sols et la réduction de leur perméabilité, sans excavation ni vibration. Les résultats ont mis en évidence une amélioration du Qd moyen de plus de 100 %.

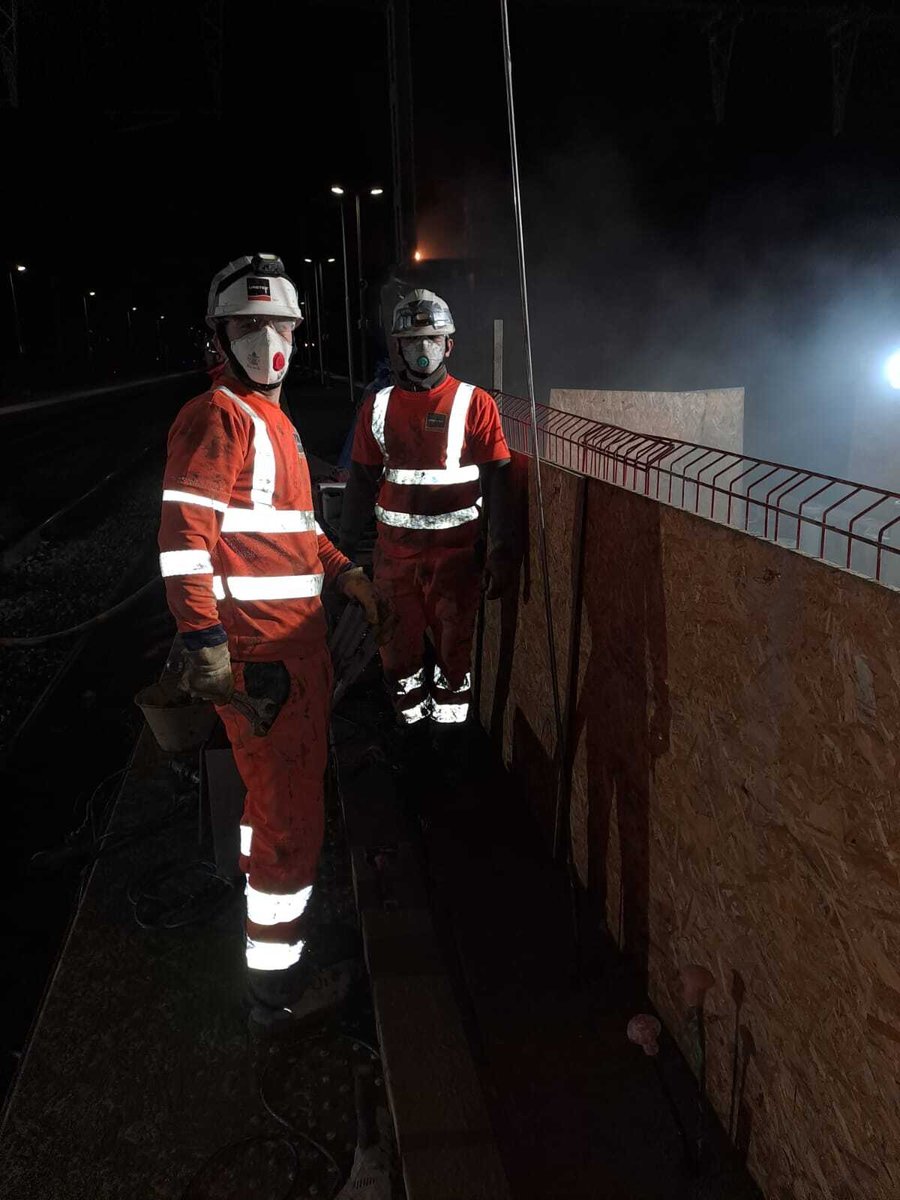

    Durant l’opération, les voies SNCF ont été surveillées en continu par inclinomètres, sans déformation constatée. L’intervention a été menée en 4 jours et 3 nuits pour la phase 1, puis en 6 nuits pour la phase 2, démontrant l'efficacité et la réactivité du procédé dans un environnement contraint.

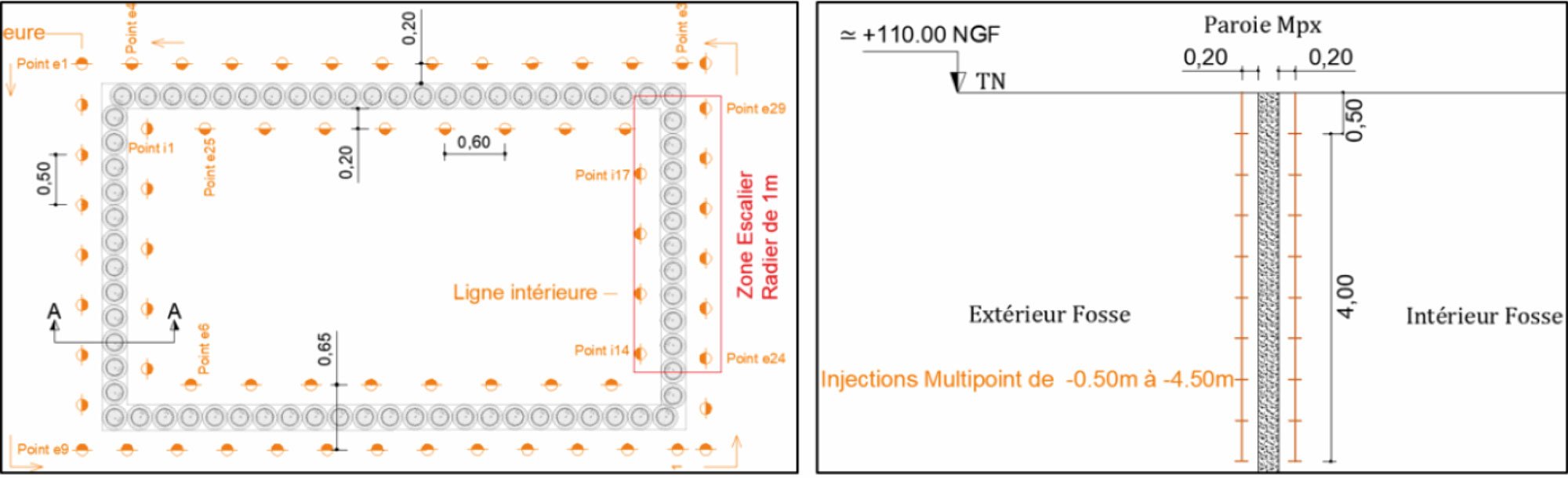

    Les plans de l'intervention



    Phases dinterventions modif
