Surélévation du nouveau bâtiment d'Orange dans le Calvados

    LOCALISATION : CAEN  (14)

    ANNÉE : 2026

    DURÉE DE CHANTIER :  6 jours

    Introduction

    Dans le cadre de la réhabilitation du bâtiment d'Orange de Caen, un niveau supplémentaire à ossature bois a été ajouté, transformant l'édifice de R+1 en R+2. Cette surélévation a généré des charges supplémentaires que le sol ne pouvait reprendre en l'état, rendant nécessaire une intervention Uretek pour renforcer les fondations avant la mise en charge définitive.

    Le contexte

    Le chantier s'est déroulé en milieu occupé et en coactivité avec d'autres corps de métier, imposant un phasage précis pour ne pas perturber les activités du site. Un bureau de contrôle et un géotechnicien ont été mandatés pour valider la conformité des travaux d'injection une fois réalisés.

    La problématique

    La surélévation a entraîné un rechargement significatif des fondations filantes et de plusieurs semelles isolées. Ces nouvelles charges, définies par le bureau d'études structure, n'étaient pas justifiables sans une amélioration préalable de la portance du sol.

    Phases d'intervention

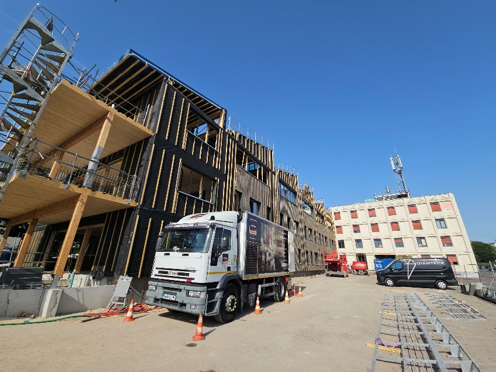

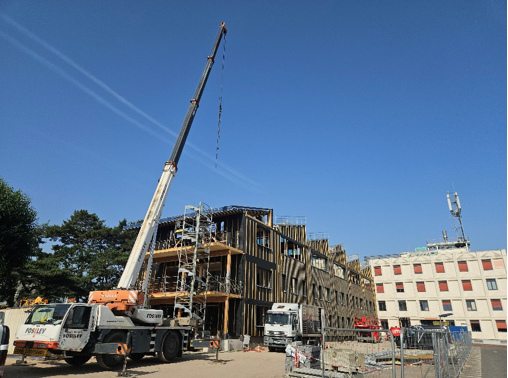

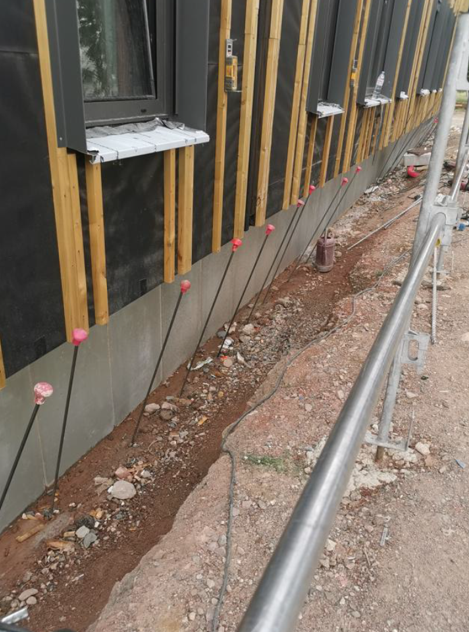

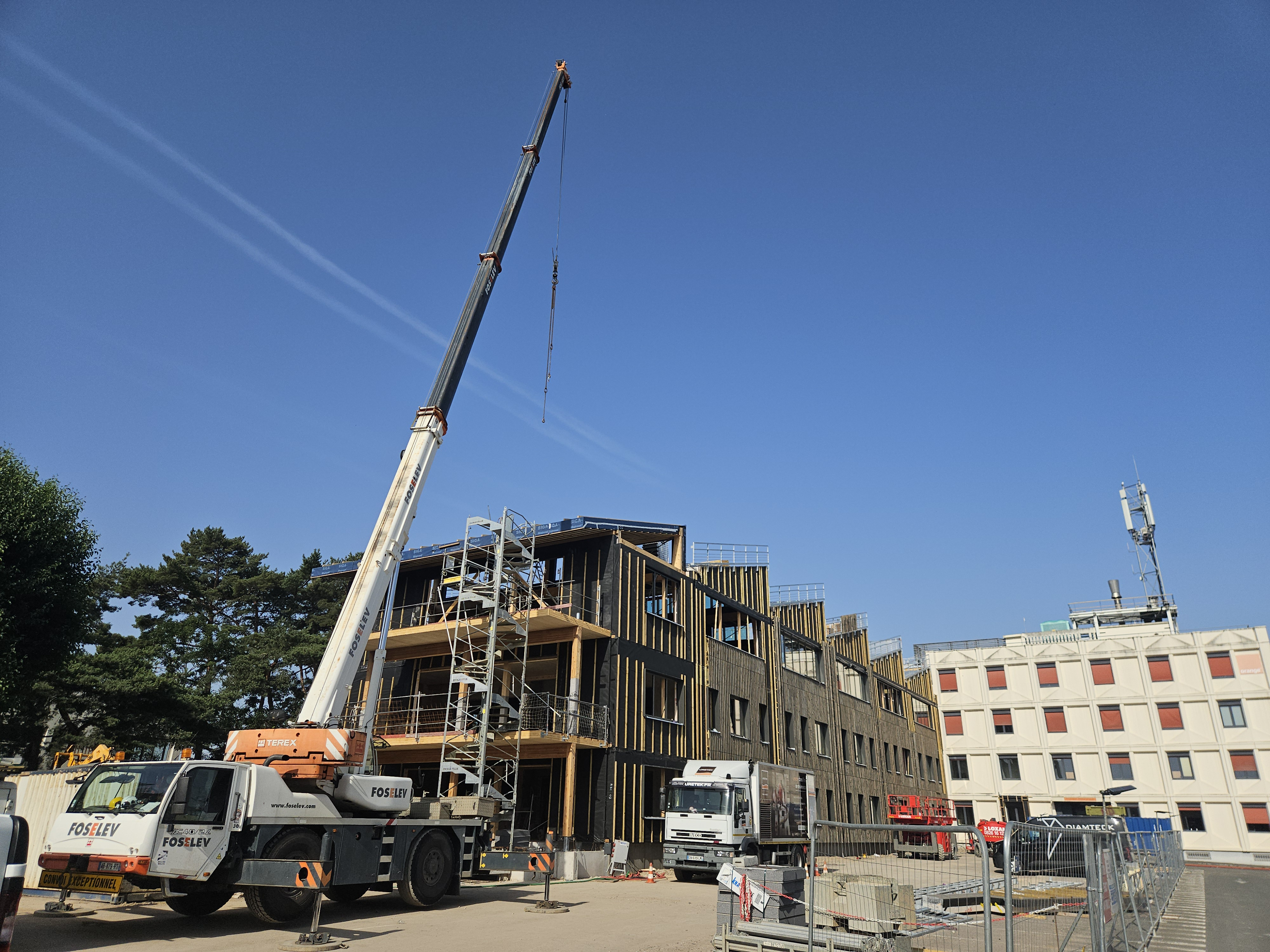

    Bâtiment traité par Uretek Camion-atelier Uretek devant le bâtiment

    La solution

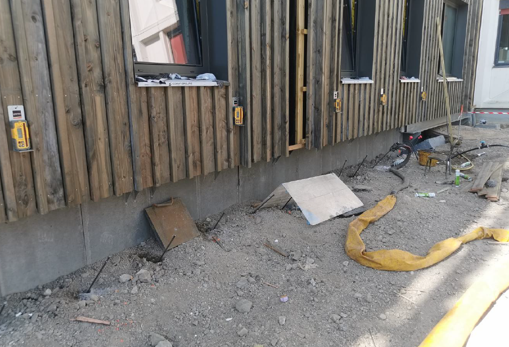

    L'équipe Uretek est intervenue en 6 jours pour traiter l'ensemble des fondations filantes et semelles isolées concernées, avec plusieurs points d'injection par massif selon les charges à reprendre et en tenant compte des réseaux enterrés, particulièrement denses à proximité de la chambre télécom. Les contrôles réalisés après travaux, par pénétromètre et pressiomètre, ont confirmé que les objectifs de portance étaient largement atteints. L'intervention s'est faite sans aucun terrassement périphérique.

    Le plan d'intervention

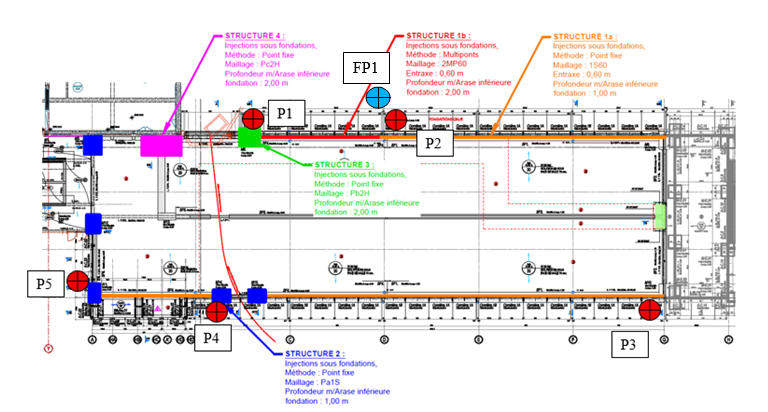

    plan d'intervention batiment d'Orange à Caen par Uretek

    Les tests concluants

    Test pénétrométrique

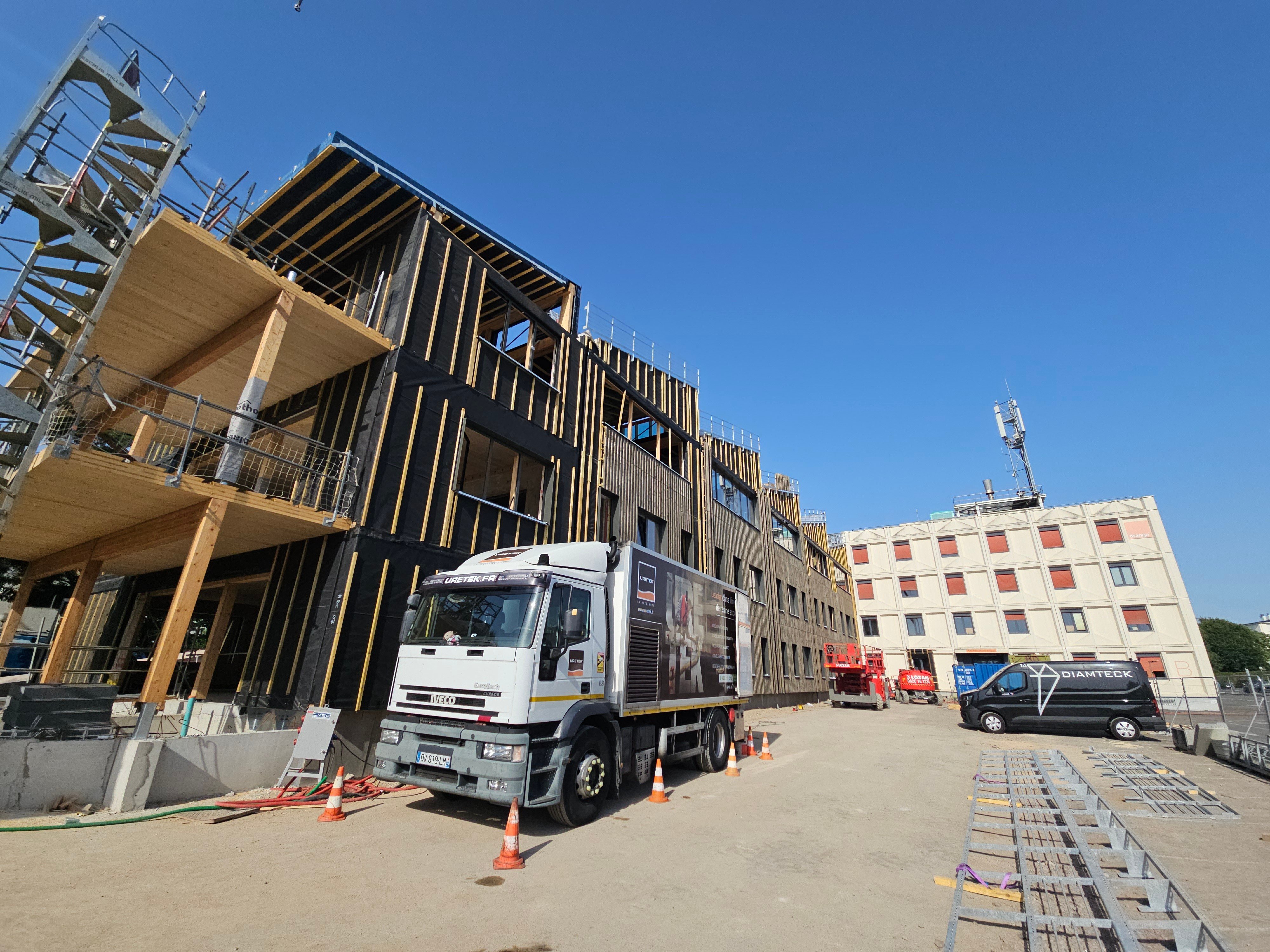

    Photos de l'intervention
